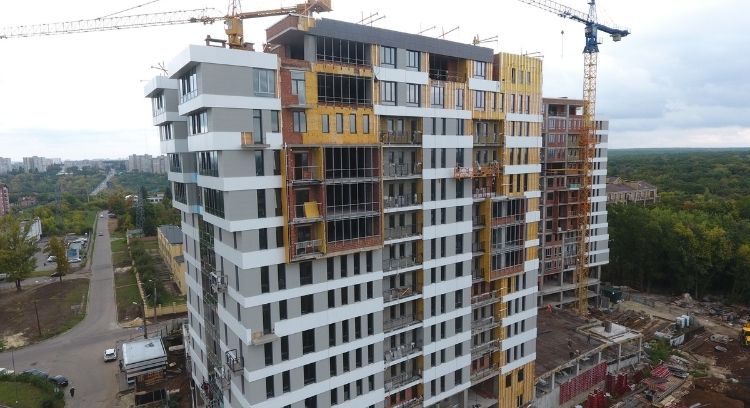

ХІД БУДІВНИЦТВА ЖК “BAUHAUS” ЗА ВЕРЕСЕНЬ 2021 РОКУ

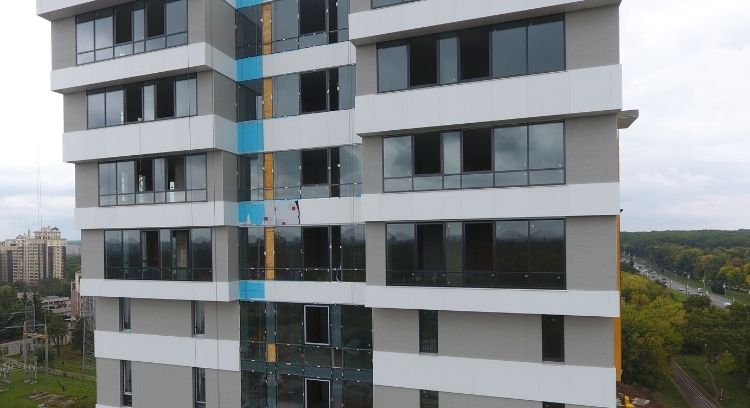

Завершено покрівельні роботи 15-го поверху, тривають покрівельні роботи на терасах в обох секціях. Завершено підключення квартир до електропостачання та влаштування проводки в місцях загального користування. Продовжуються роботи з влаштування фасаду, активні роботи з влаштування вітражів.

Протипожежна безпека:

  • Виконано монтаж клапанів підпору повітря та димовидалення по поверхах секції München.

  • Тривають роботи по прокладанню повітропроводів для димовидалення та вентиляції паркінгу в обох будинках.

  • Тривають роботи з влаштування стояків протипожежного водопроводу в обох будинках.

  • Виконано електромонтажні роботи по влаштуванню проводки та монтажу датчиків диму, пожежної сигналізації та сирен по квартирах і місцях загального користування на житлових поверхах в обох будинках.



СЕКЦІЯ Munchen:

  • Розведені по квартирах труби гарячої, холодної води та опалення.

  • Виконано магістраль опалення від котельні до стояків.

  • Завершено монтаж першого ліфта, завершується монтаж другого ліфта.

  • Штукатурено стіни коридорів на 4-14 поверхах та сходових маршів повністю.

  • Залиті стяжки в коридорах з 4 по 14 поверхи.

  • Встановлені всі вхідні двері в квартири.

  • Змонтовані огородження сходових маршів з 4 по 15 поверх.



СЕКЦІЯ Hamburg:

  • Виконано магістраль опалення від котельні до стояків.

  • Монтаж першого ліфта на фінальній стадії.

  • Штукатурено стіни коридорів з 7 по 15 поверх.





Котельня:

  • Продовжується монтаж водонагрівального обладнання.

Паркінг:

  • Залиті вертикальні конструкції 2-го поверху паркінгу.

  • Тривають роботи з влаштування плити покриття 2-го поверху паркінгу з боку Харківського шосе.

  • Виконано монолітні елементи трансформаторної підстанції.
