- Інформуємо про поточний стан будівельних робіт ЖК «BAUHAUS»

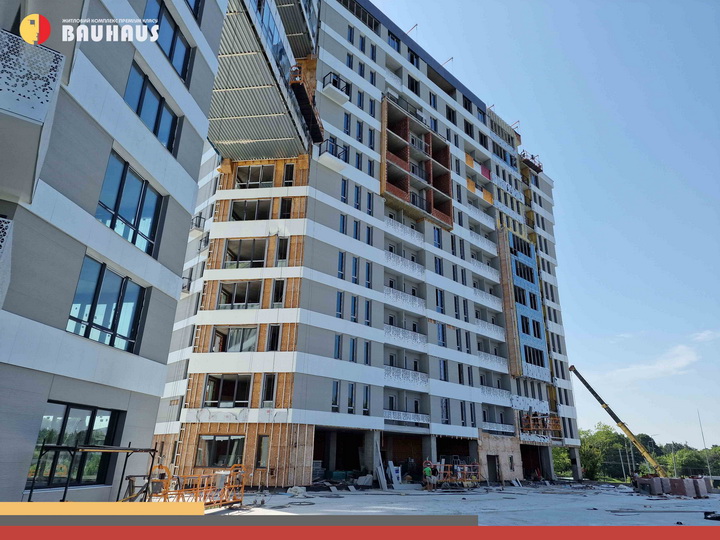

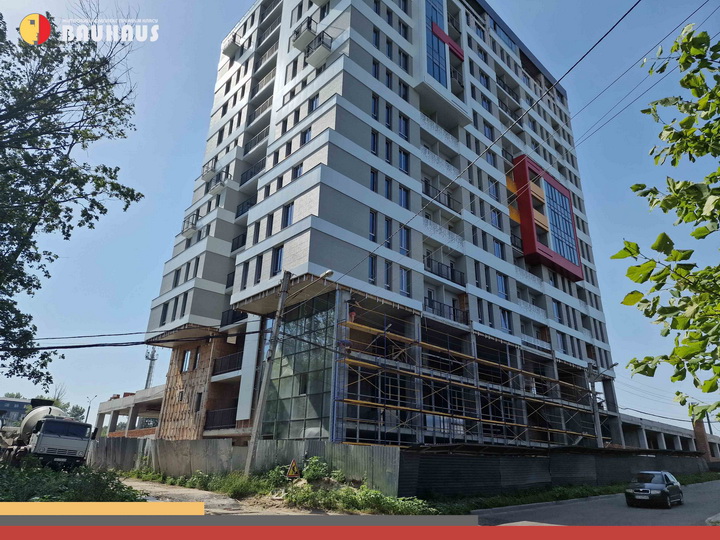

- Продовжуються фасадні роботи. Виконується скління комерційних зон секції «МЮНХЕН». Також тривають роботи по панорамному склінню в конструкціях з підсвіткою на фасадах секцій «ГАМБУРГ» та «МЮНХЕН»;

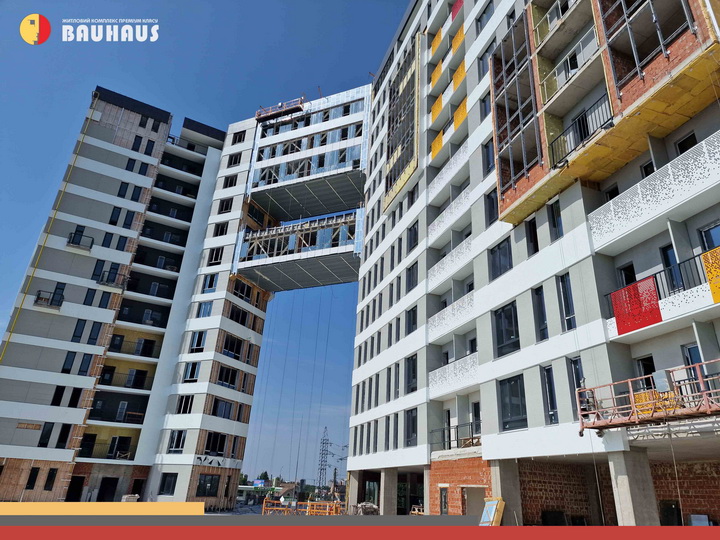

- Розпочаті оздоблювальні роботи по вхіднім під’їзним групам с зоною ресепшена в обох секціях;
- В місцях загального користування продовжуємопрокладання мереж електроживлення. Роботи зроблені на 93%.
- Поквартирна прокладка мереж водо та теплопостачання з встановленням радіаторів виконана на 96%.

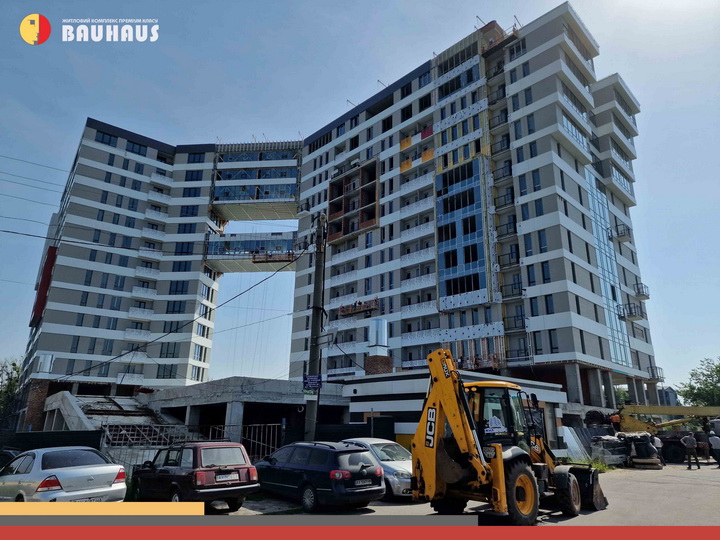

- Виконується бетонування вентильованого паркінгу на -1 поверсі. В підземному паркінгу на -2 поверсі тривають підготовчі роботи під бітонування;

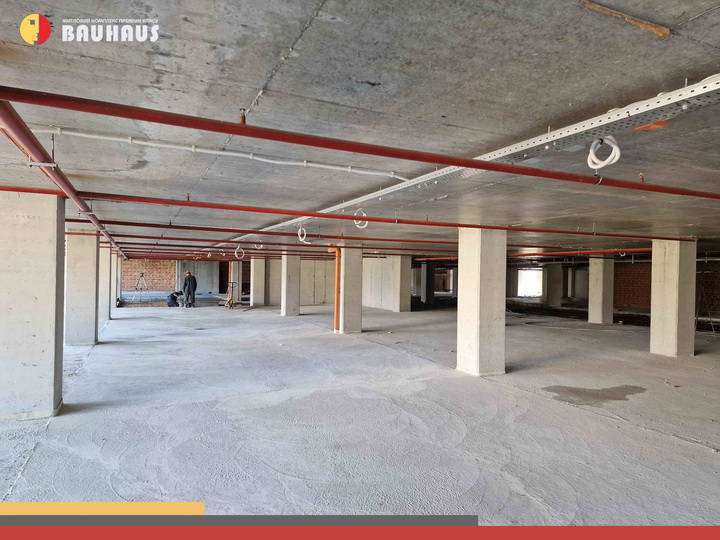

- Продовжується монтаж сплінкерного пожежогасіння обох рівнів паркінгу.
З вірою в перемогу і краще майбуття! Все буде Україна!!!
